過去の工事の実施状況
熱交換器等解体撤去工事【一部完了】(2006年8月17日~)
【熱交換器解体撤去準備工事】

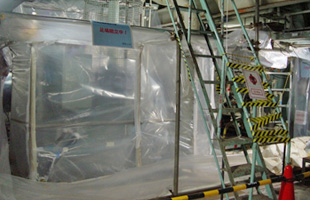

熱交換器撤去に向けた準備工事として、4基ある熱交換器の周辺機器撤去及び一次系ガスダクト撤去工事を実施しました。
ガス循環機エリア区域設定作業

屋上機器撤去作業(安全弁ノズル・ルーフファンなど)

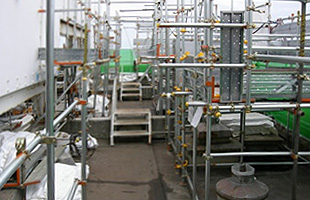

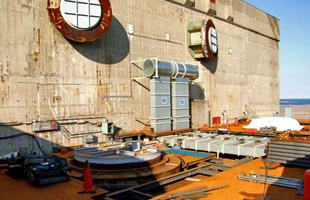

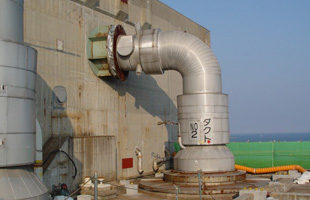

熱交換器屋上ホットガスダクト(熱交換器入口配管)撤去前

(2007年6月撮影)

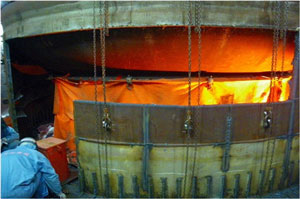

熱交換器屋上ホットガスダクト撤去後

(2008年10月撮影)
【熱交換器等解体撤去工事】
4基ある熱交換器のうち、1号熱交換器及び2号熱交換器の撤去工事を実施しました。

・2号熱交換器撤去準備工事
2号熱交換器の撤去を、遠隔にて解体するための準備作業として、ジャッキ装置据付、柱脚補強工事、床開口部養生・整備作業等を実施しました。
また、熱交換器本体を吊り上げ遠隔切断するための、ジャッキ設備、遠隔解体装置を設置しました。
遠隔切断装置の概要

ジャッキ設備(熱交換器本体を吊り上げるジャッキ装置)

(2009年8月撮影)

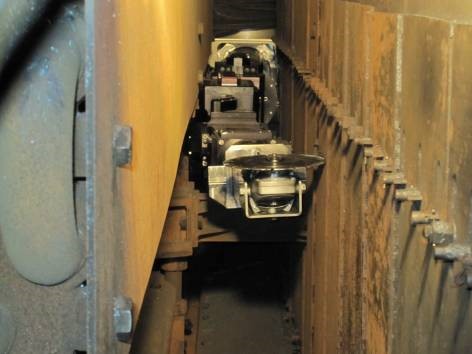

遠隔解体装置(熱交換器本体を遠隔で分割切断する装置)

(2010年2月撮影)
・2号熱交換器解体工事

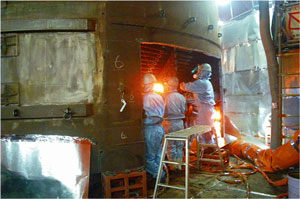

遠隔解体装置を使用し、2号熱交換器の撤去工事を実施しました。

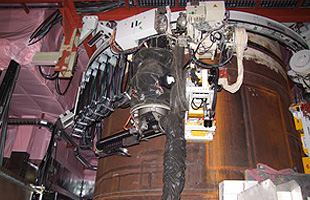

遠隔解体装置操作室内

(2010年8月撮影)
胴体部ガス切断

(2010年8月撮影)
バップルプレートディスク切断

(2010年8月撮影)

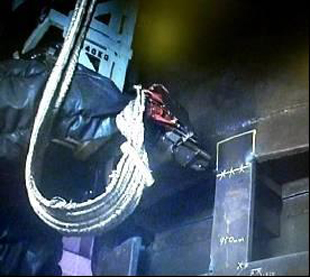

ティア分離

・1号熱交換器撤去工事

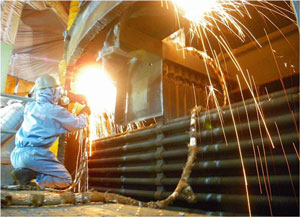

ガス切断装置を使用して、1号熱交換器の撤去工事を実施しました。

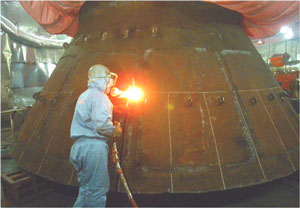

スカート部

(2016年4月撮影)
ティア2

(2016年7月撮影)
ティア6

(2016年11月撮影)
トップヘッド
