敦賀発電所1号機の廃止措置
工事の実施状況
敦賀発電所1号機の廃止措置計画は、2017年4月19日に原子力規制委員会から認可されました。
認可以降、各建屋内外の解体を実施しています。
2025年度は、建屋内廃棄物移送ルート等確保に伴う機器解体工事及び軽油貯蔵タンク他解体工事を実施し、完了しました。
工事の実施状況一覧
-
最近の工事実施状況
最近の工事実施状況についてご覧いただけます。
-
過去の工事実施状況
個々の工事状況概要についてご覧いただけます。
最近の工事実施状況

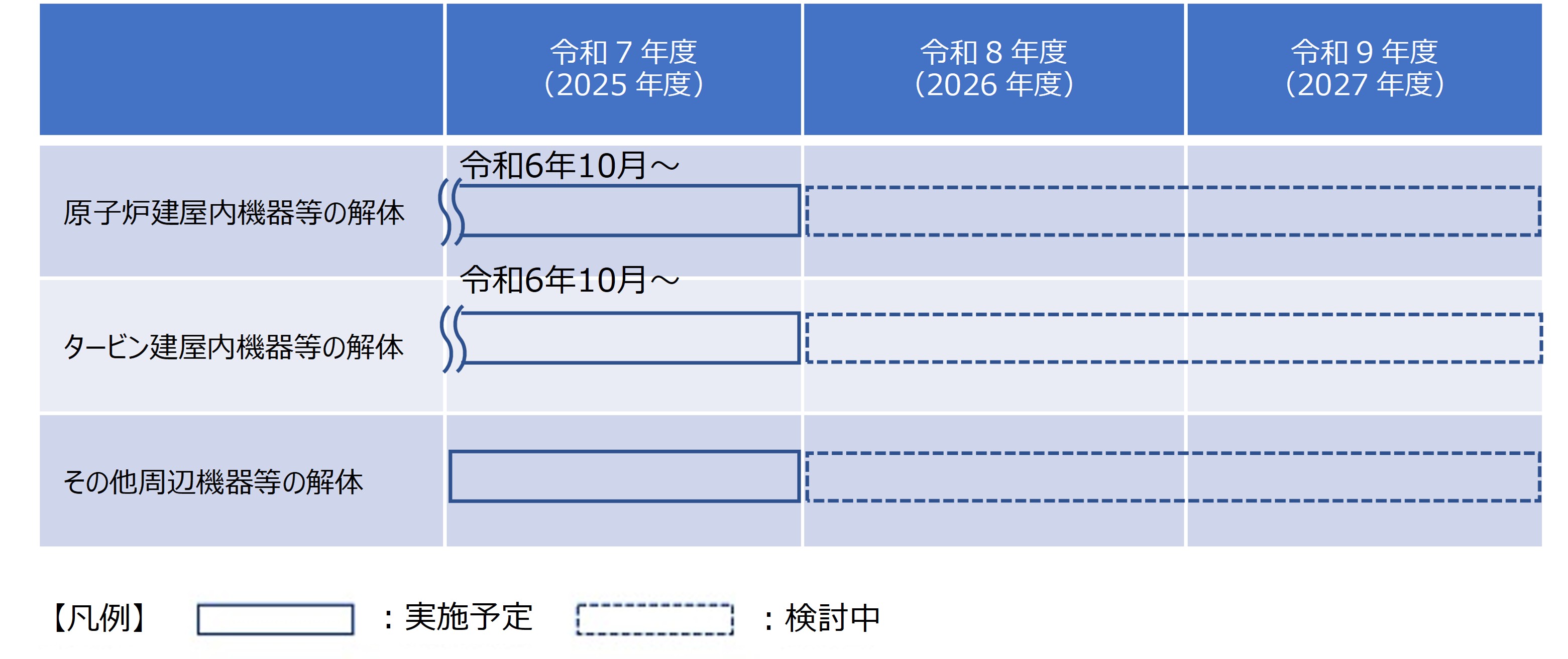

2025年度の工事箇所
2025年度は、以下の機器等の解体を実施しました。
【解体工事一覧】
工事項目 |
工事場所 |
実施期間 |
|
| ① | 建屋内廃棄物移送ルート確保に伴う機器解体工事 | タービン建屋1,2階 原子炉建屋2,3階 |
2024年10月~2026年3月 |
| ② | 軽油貯蔵タンク他解体工事 | 屋外 | 2025年4月~2026年1月 |
①建屋内廃棄物移送ルート等確保に伴う機器解体工事(2024年10月~2026年3月)

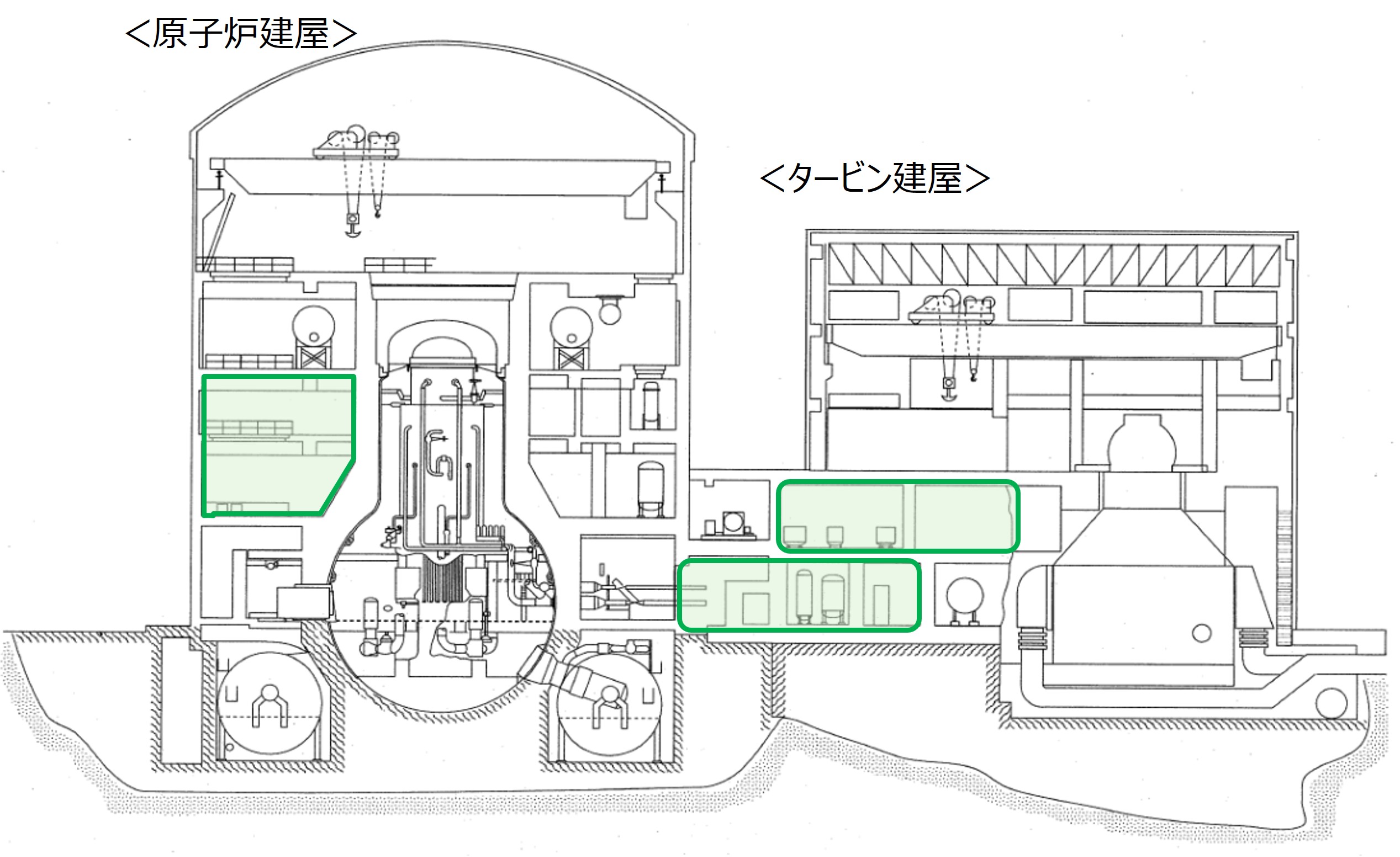

【解体工事場所】
【解体工事実施状況】

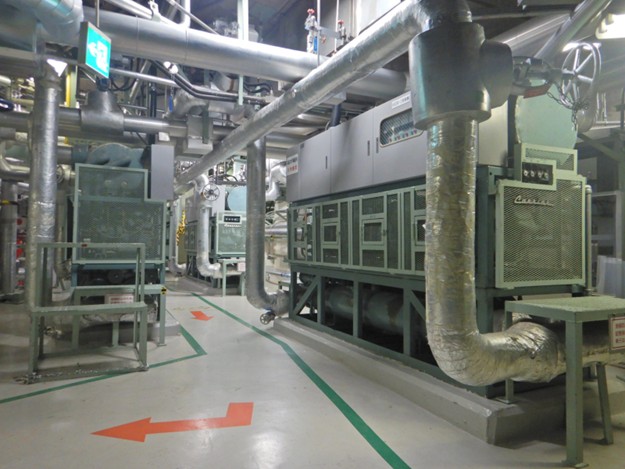

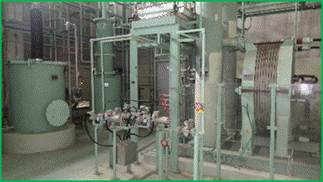

【工事着手前】ドライウェル冷却用チラーユニット

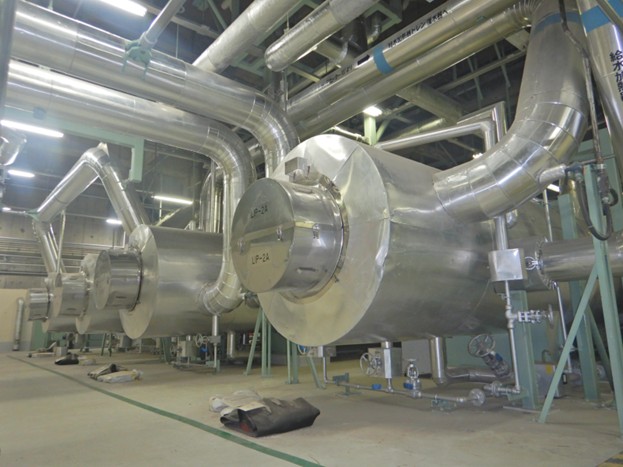

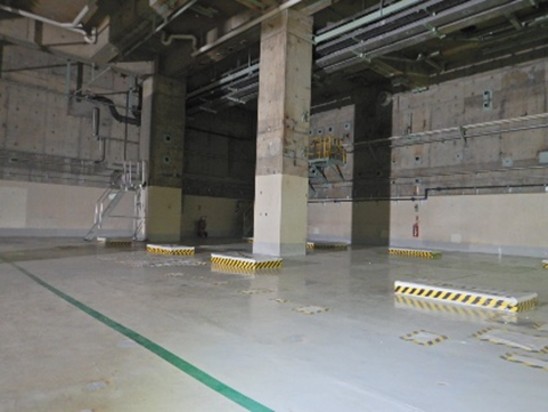

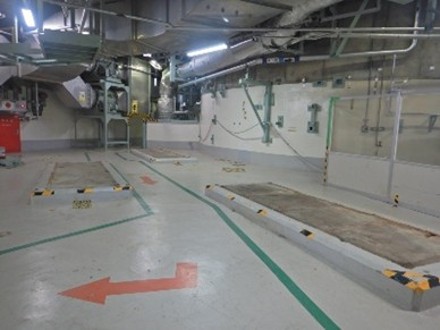

【解体撤去後】2026年3月27日竣工
【工事着手前】第2・3給水加熱器
【解体撤去後】2026年3月27日竣工
②軽油貯蔵タンク他解体工事(2025年4月~2026年1月)

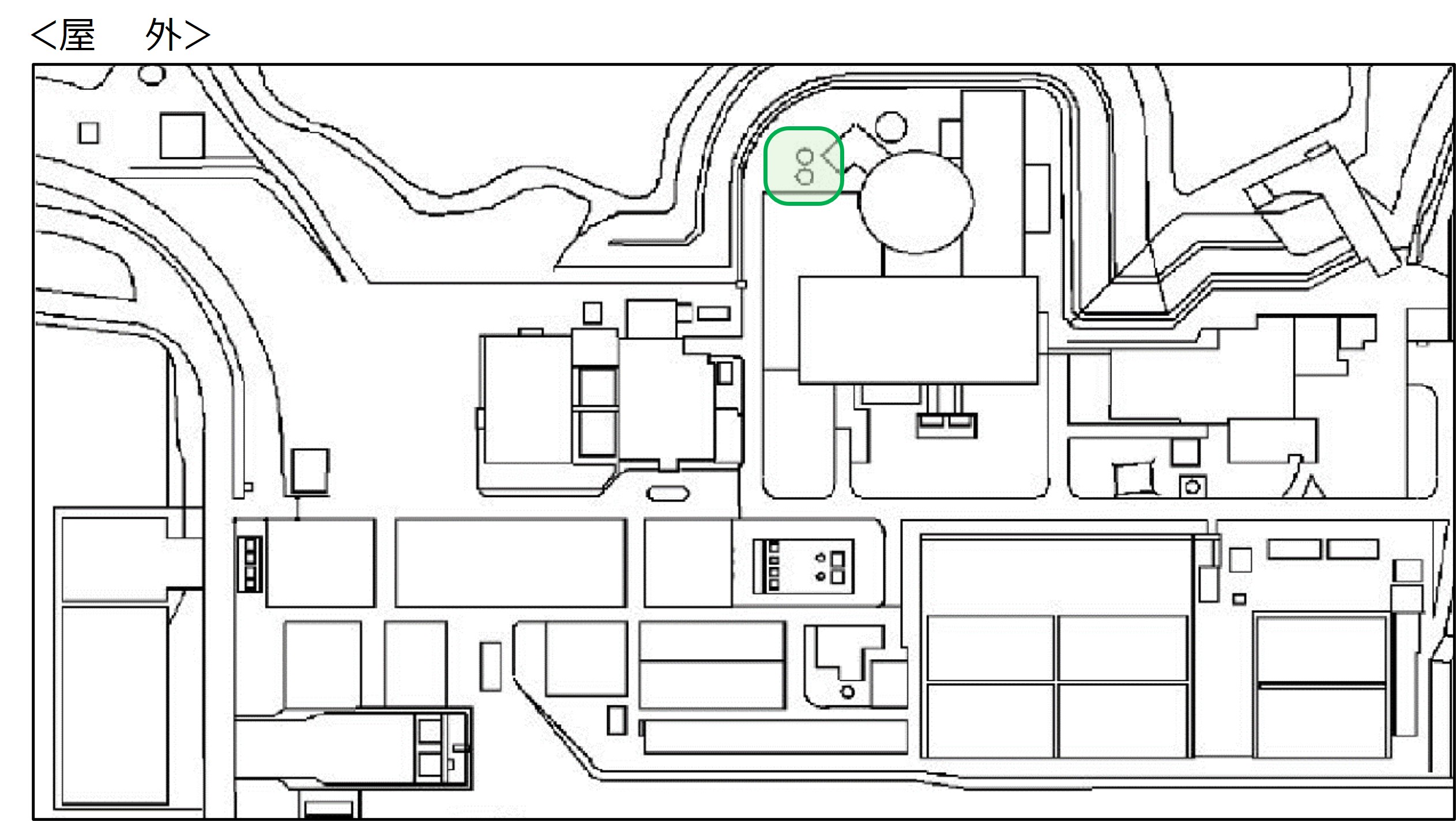

【解体工事場所】

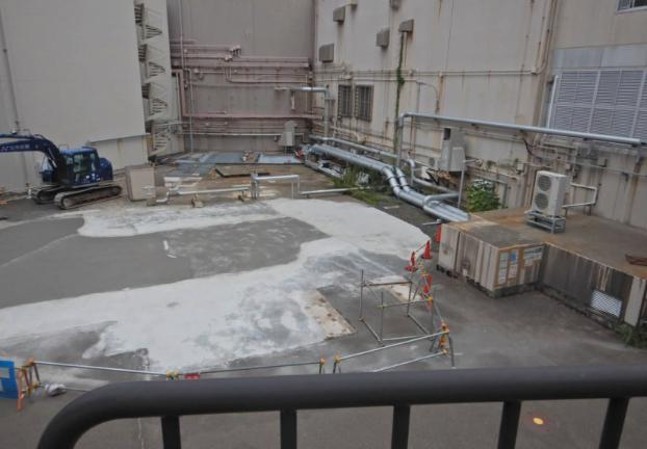

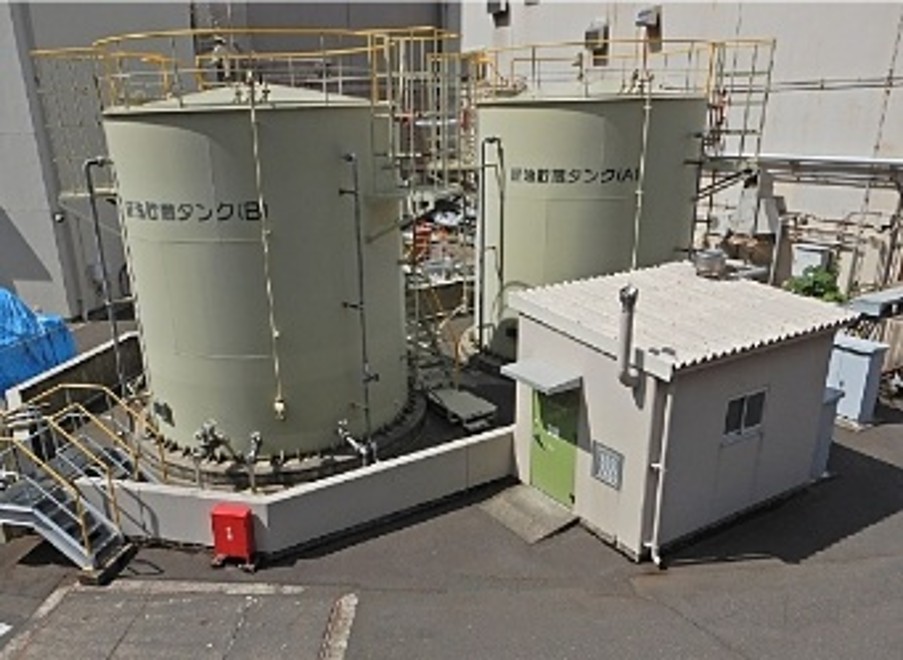

【工事着手前】軽油貯蔵タンク及び付属設備
【解体撤去後】2026年1月30日竣工

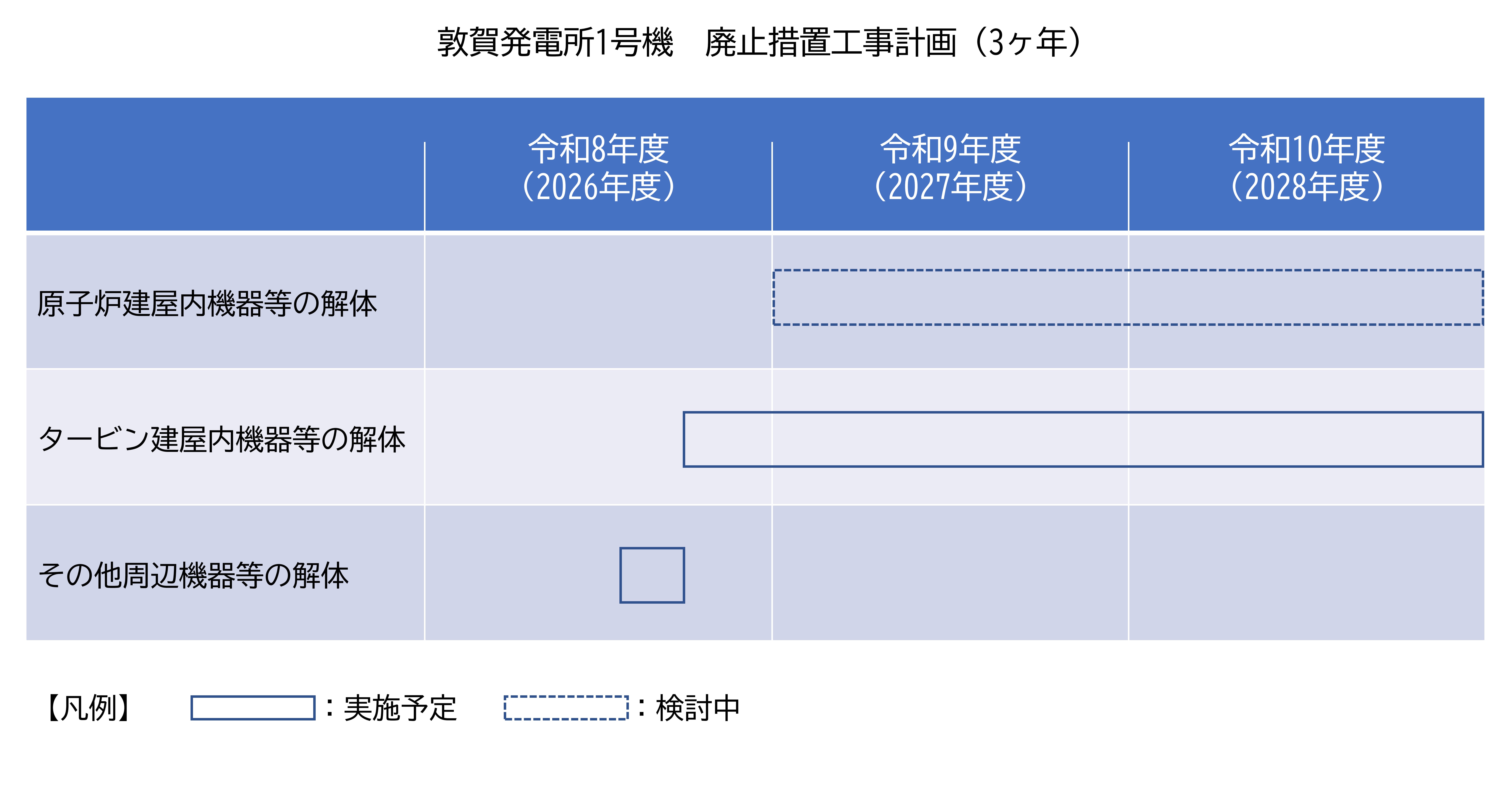

当面の工事計画
