安全性向上対策工事について
2020年7月の工事実施状況
2020年7月現在、東海第二発電所で行われている工事は以下の通りです。

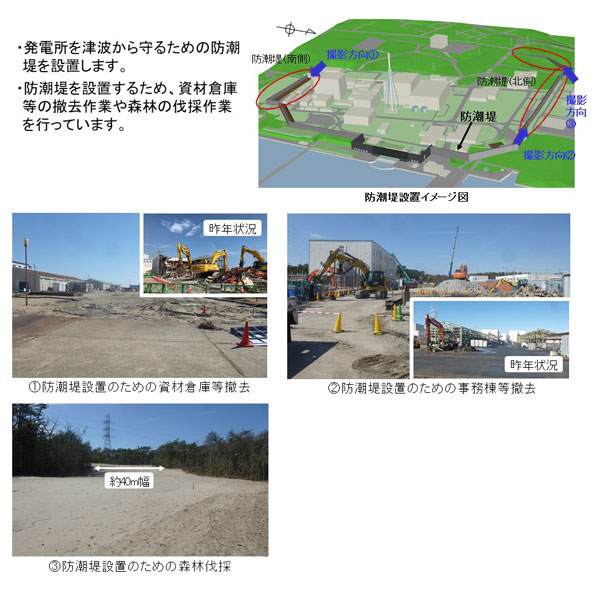

干渉物撤去(防潮堤)

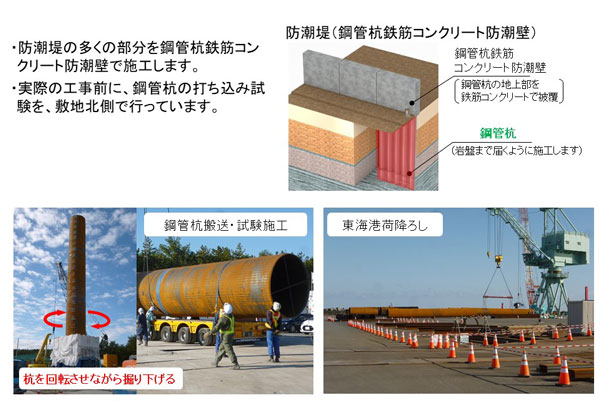

鋼管杭試験施工(防潮堤)

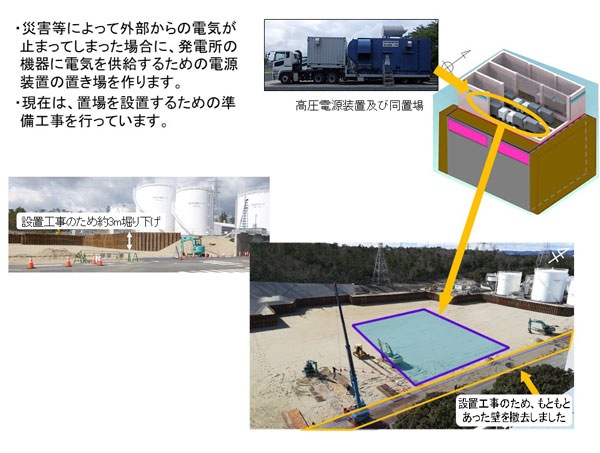

エリア造成、干渉物撤去・移設(常設代替高圧電源装置置場)

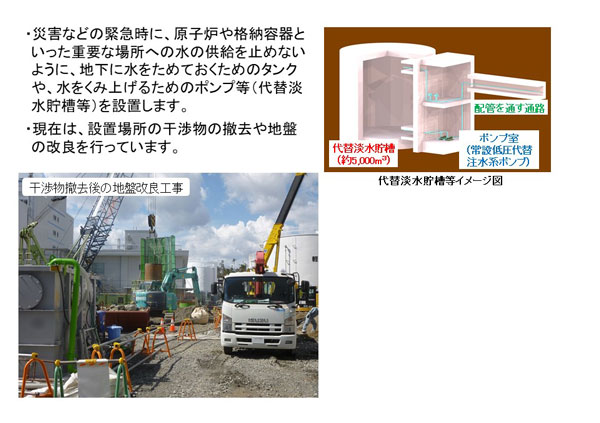

干渉物撤去、流動化処理土充填等(代替淡水貯槽等)

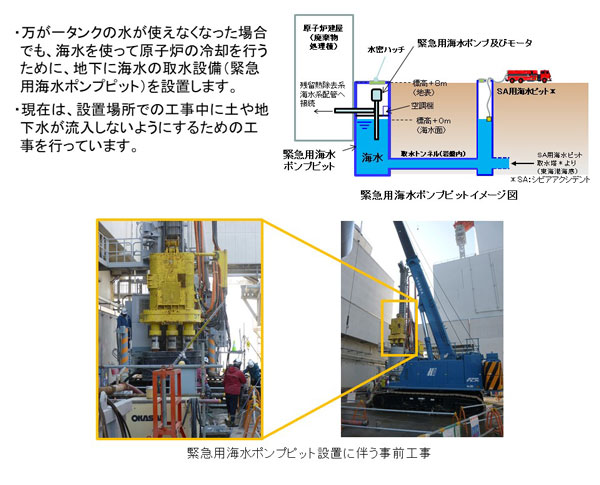

山留め壁造成、掘削(緊急用海水ポンプピット)

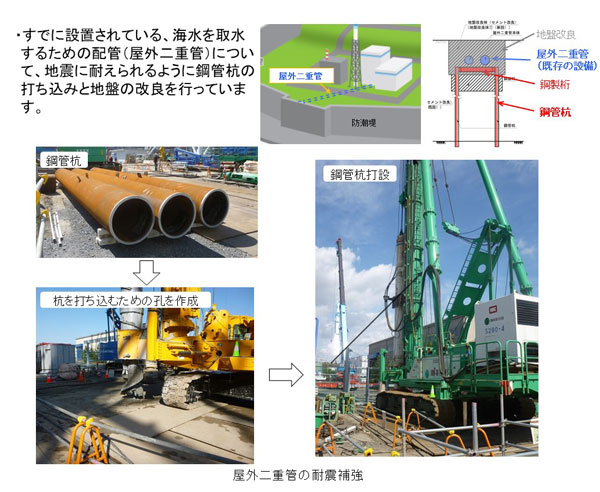

先行削孔、鋼管杭打設(安全系海水配管耐震補強)

地盤改良、杭打設(主排気筒耐震補強)

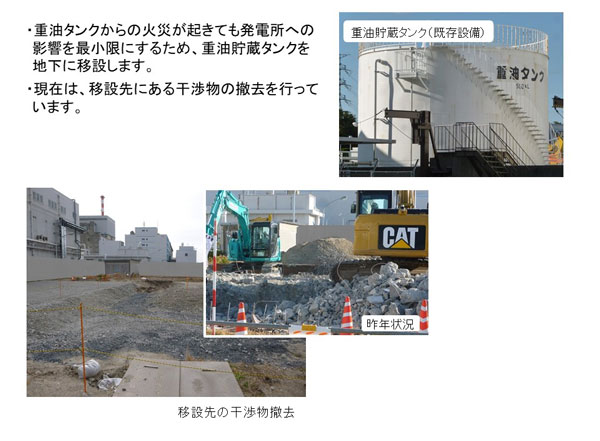

干渉物撤去(重油貯蔵タンク)

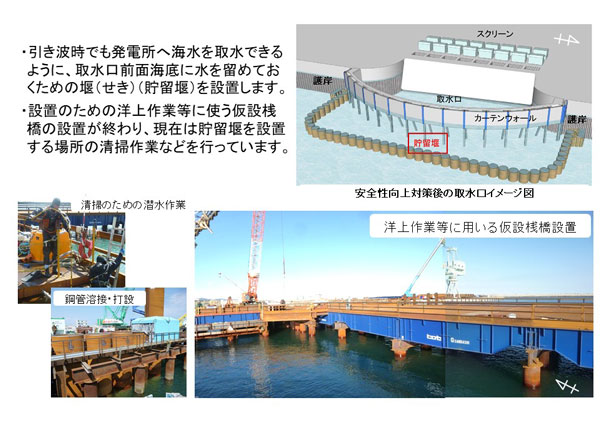

洋上作業等に用いる仮設桟橋設置(貯留堰)(完了)

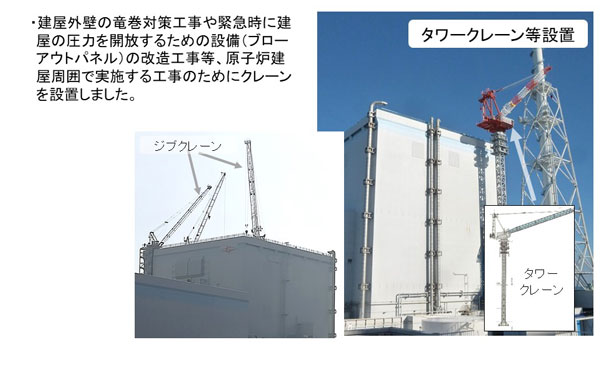

耐震補強(原子炉建屋天井クレーン)

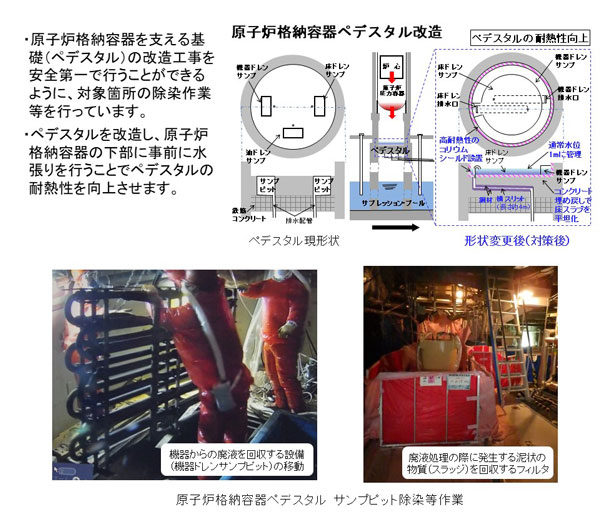

除染作業(原子炉格納容器ペデスタル改造)

タワークレーン等設置(完了)

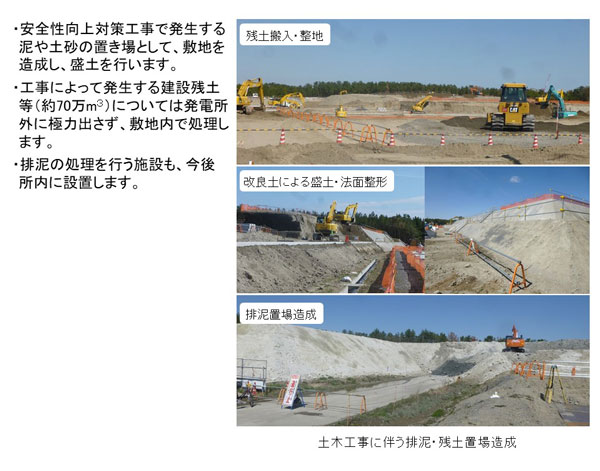

排泥・残土置場造成

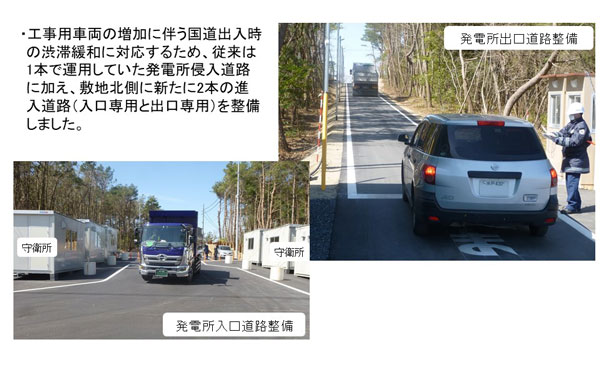

発電所進入道路等整備(完了)
