敦賀発電所1号機の廃止措置
廃止措置工事のスケジュール
廃止措置全体期間を24年間とし、大きく3段階に分けて進めていきます。

廃止措置工程
原子炉本体等解体準備期間 | 認可後9年間 |
---|---|
原子炉本体等解体期間 | 9年間 |
建屋等解体期間 | 6年間 |
(2017年4月19日現在)
発電所情報

Power plant廃止措置全体期間を24年間とし、大きく3段階に分けて進めていきます。
原子炉本体等解体準備期間 | 認可後9年間 |
---|---|
原子炉本体等解体期間 | 9年間 |
建屋等解体期間 | 6年間 |

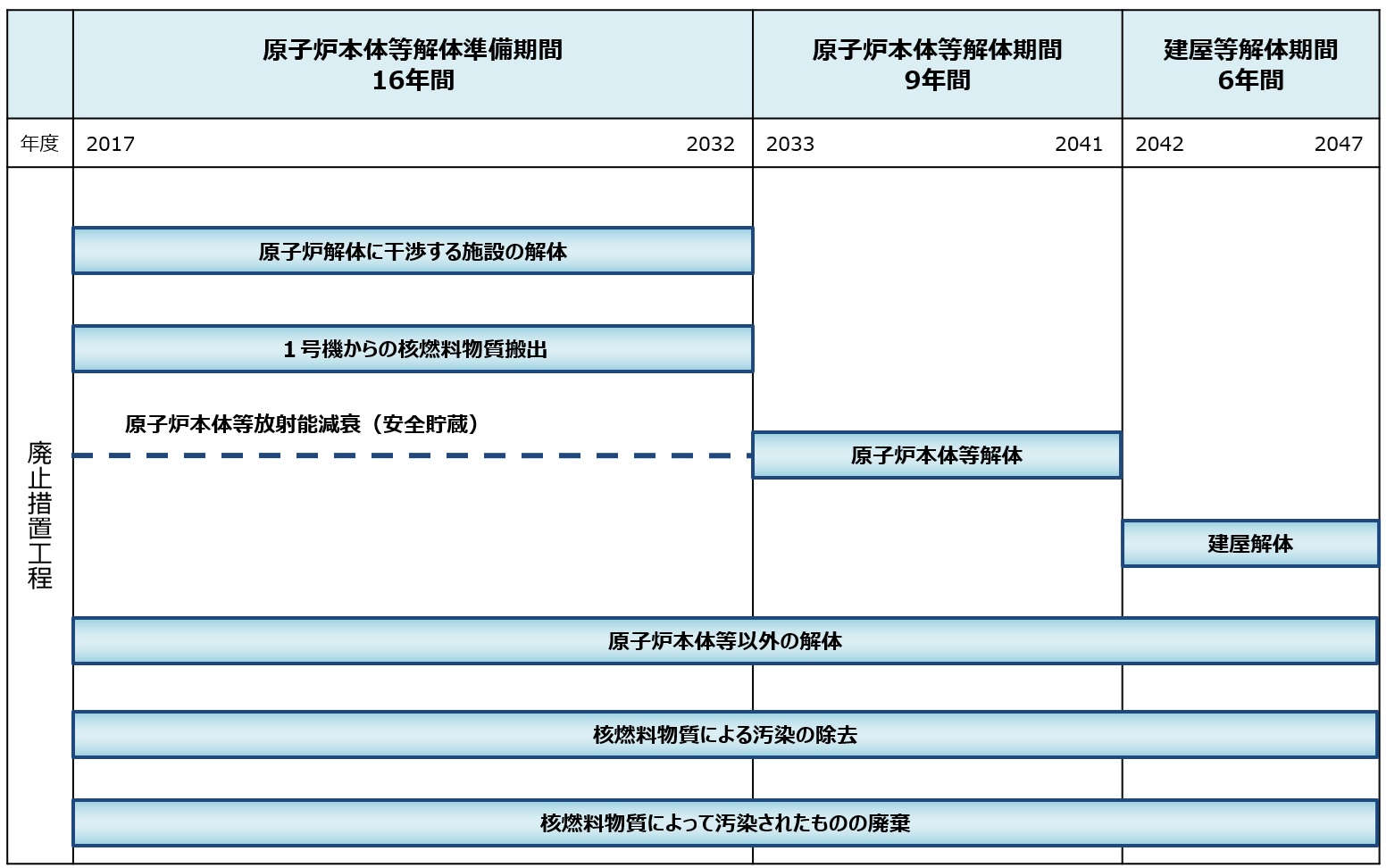

(2017年4月19日現在)
