安全性向上対策工事について

2020年8月の工事実施状況

2020年8月現在、東海第二発電所で行われている工事は以下の通りです。

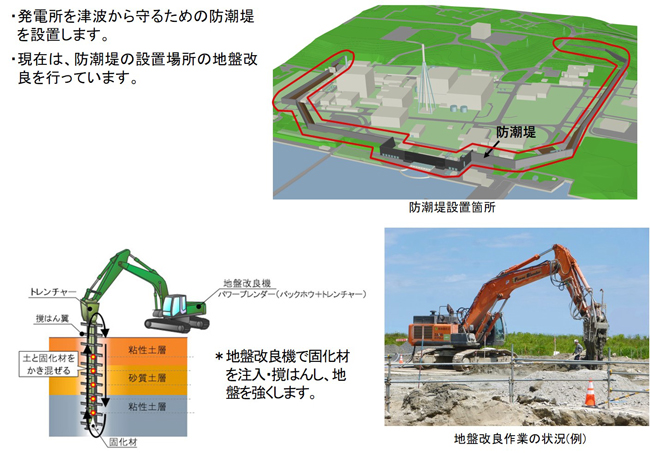

地盤改良(防潮堤)



地盤改良

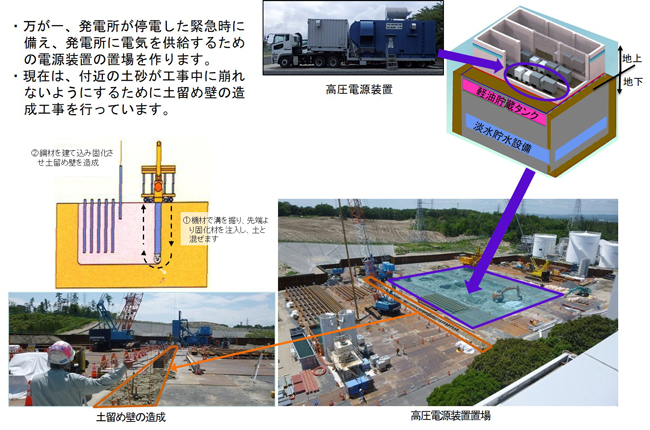

土留め壁造成(高圧電源装置置場)

土留め壁造成(常設高圧電源装置)

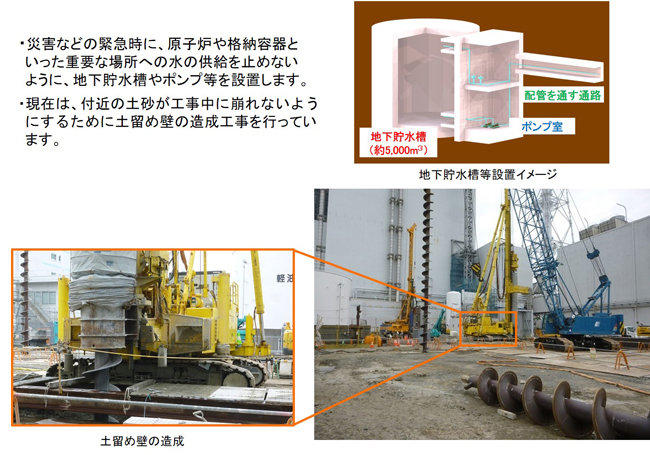

土留め壁造成(地下貯水槽等)

土留め壁造成(代替淡水貯槽)

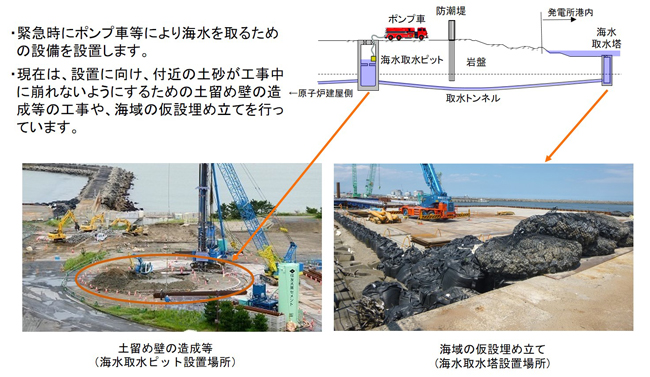

土留め壁造成(緊急用の海水取水設備)

土留め壁造成(緊急用の海水取水設備)

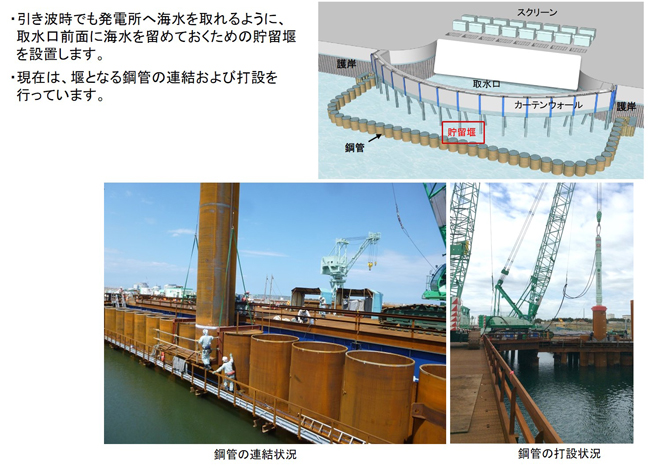

鋼管の打設(貯留堰)

鋼管杭の打設(貯留堰)

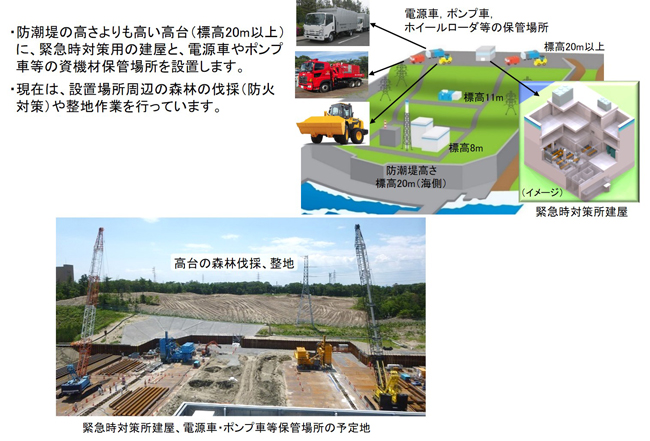

防火対策、整地(緊急時対策所建屋、緊急用の資機材保管場所)

鋼管杭の打設(貯留堰)

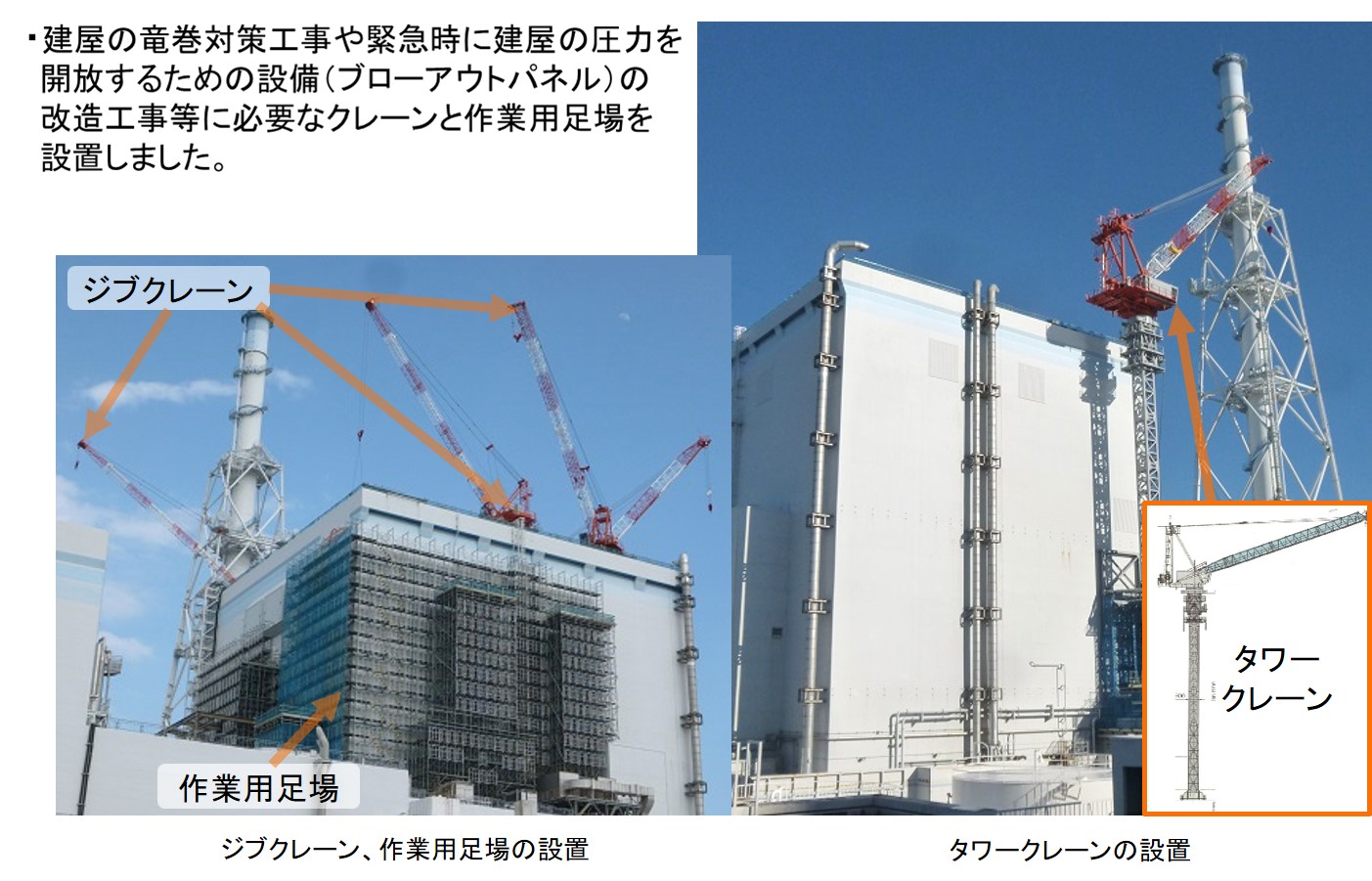

作業用足場およびクレーンの設置(竜巻対策工事およびブローアウトパネル改造)

鋼管杭の打設(貯留堰)
