ホーム >  発電所情報 >  東海第二発電所 新規制基準への対応 >  安全性向上対策工事について 2020年11月

安全性向上対策工事について

2020年11月の工事実施状況

2020年11月現在、東海第二発電所で行われている工事は以下の通りです。

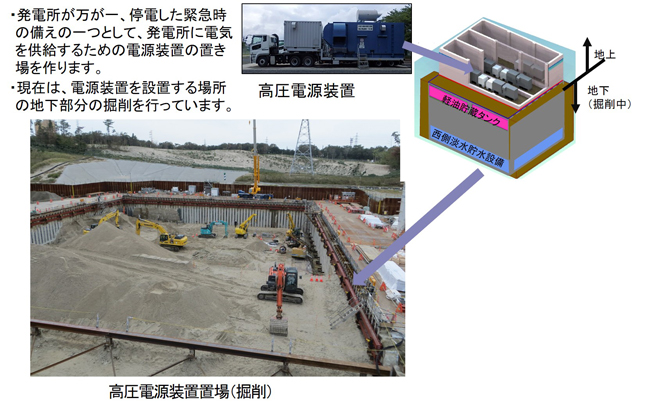

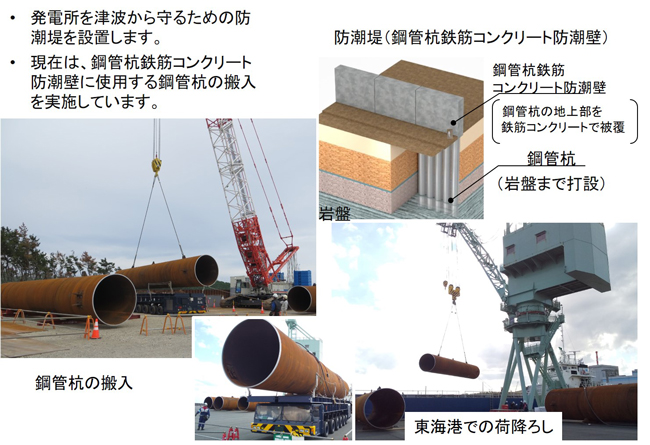

鋼管杭搬入(防潮堤)

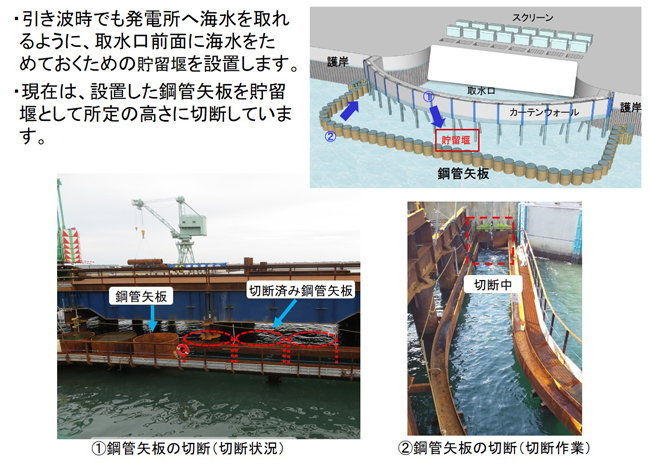

鋼管矢板切断(貯留堰)



掘削工事(高圧電源装置置場)

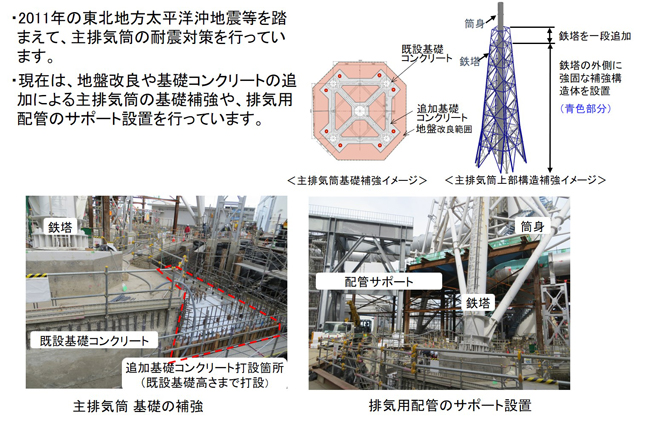

基礎及び排気用配管補強(主排気筒補強)
