安全性向上対策工事について

2021年6月の工事実施状況

2021年6月現在、東海第二発電所で行われている工事は以下の通りです。

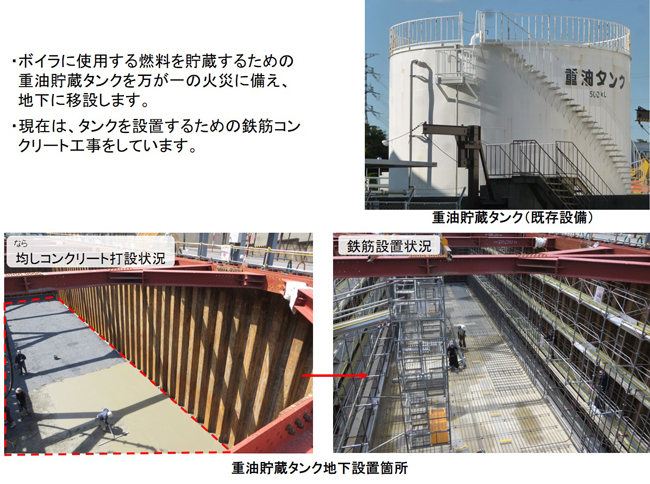

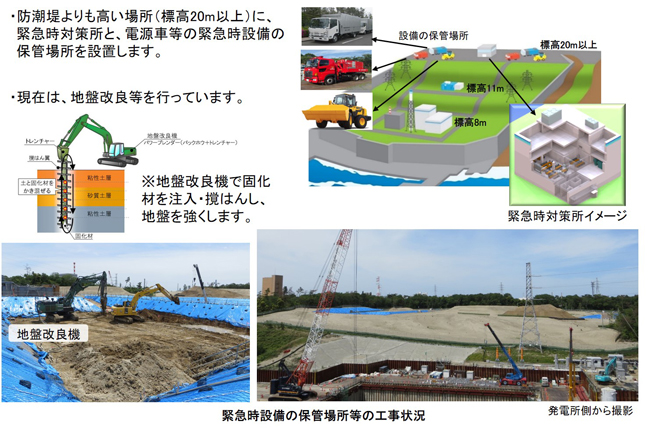

地盤改良,杭打ち等

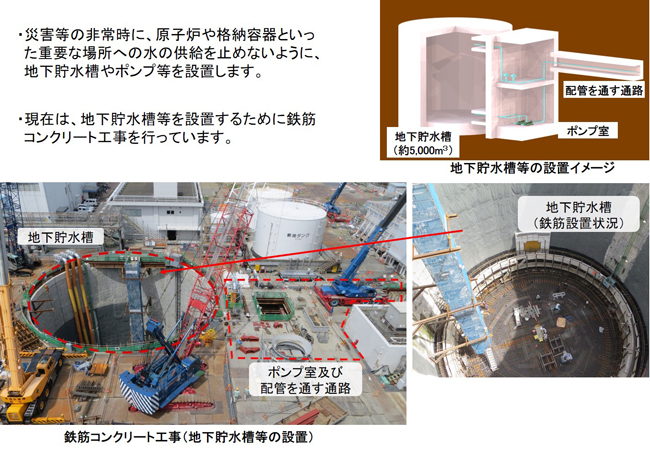

掘削(地下貯水槽等)




躯体工事(重油貯蔵タンク)
