安全性向上対策工事について

2021年7月の工事実施状況

2021年7月現在、東海第二発電所で行われている工事は以下の通りです。

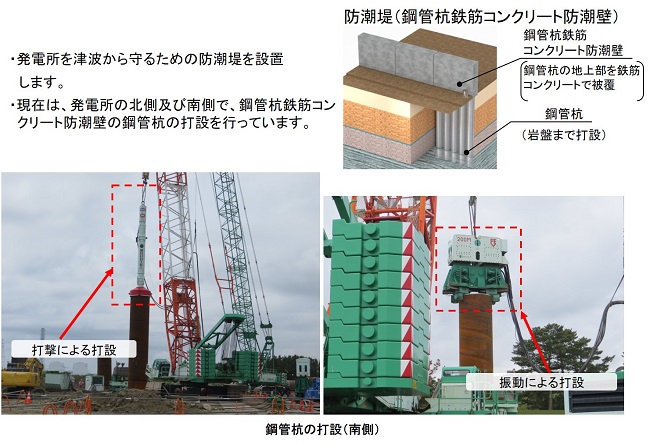

鋼管杭設置(防潮堤)

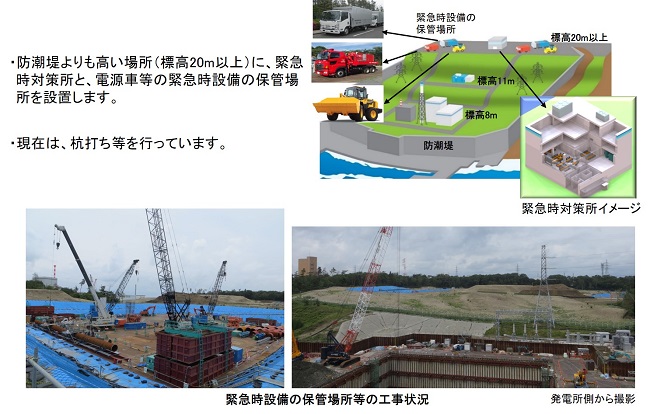

杭打ち等

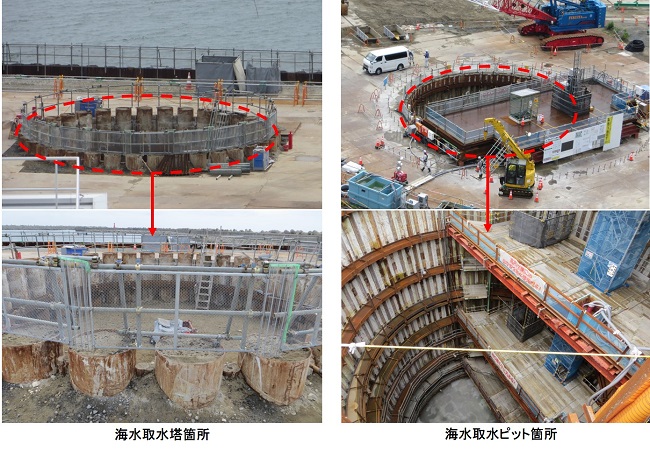

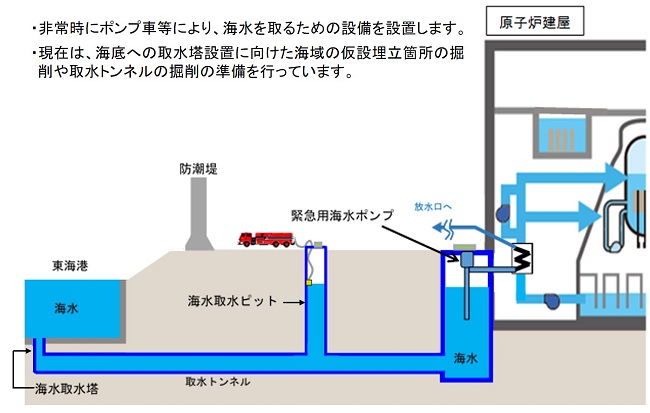

掘削等(海水取水塔等)
