安全性向上対策工事について

2022年4月の工事実施状況

2022年4月現在、東海第二発電所で行われている工事は以下の通りです。
今回は、各安全対策施設の設置に向けたこれまでの工事状況について、主なものを掲載しています。

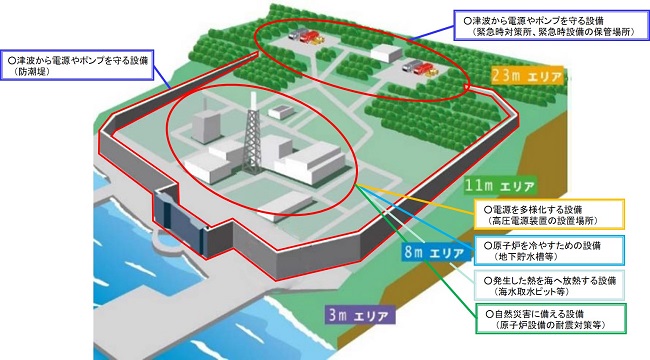

東海第二発電所 工事状況全体図

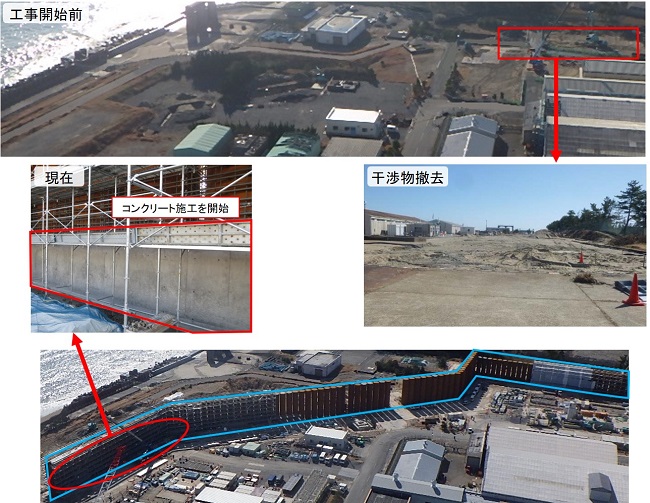

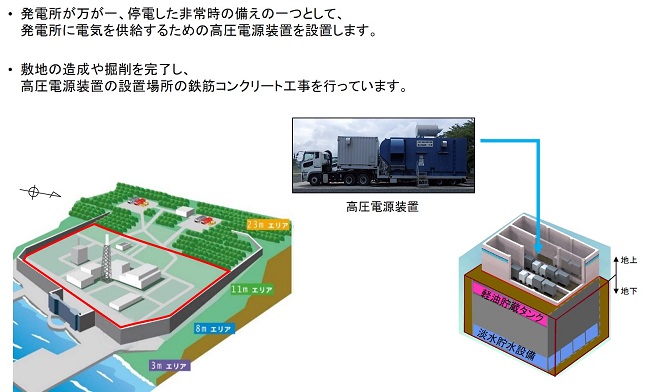

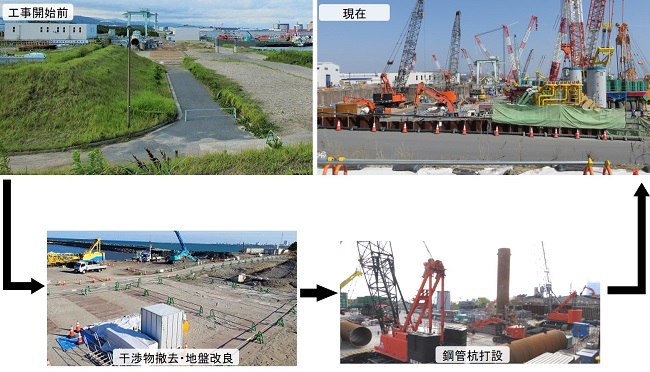

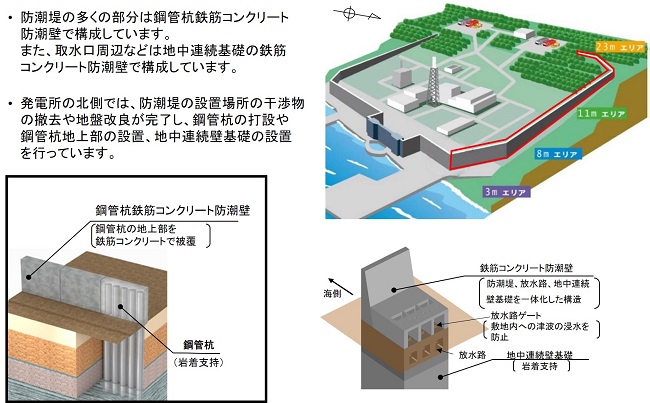

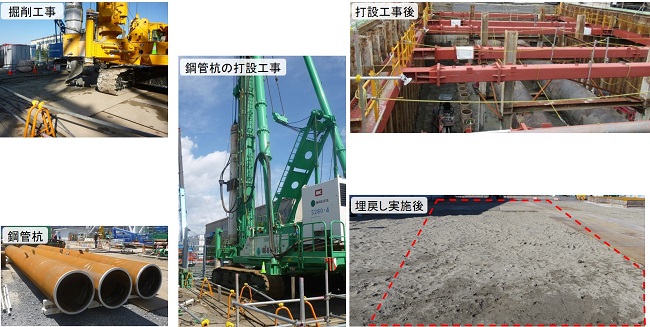

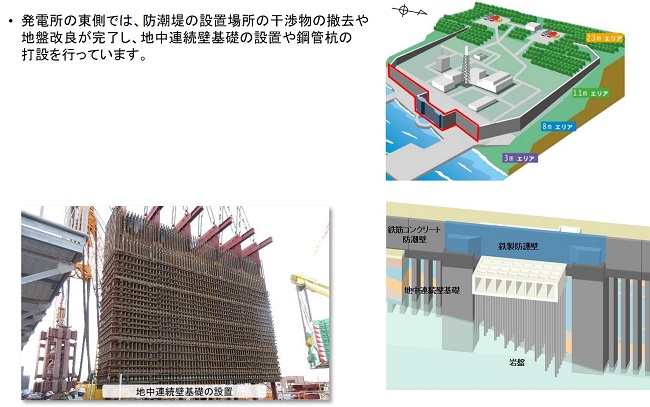

津波から電源やポンプを守る設備(防潮堤①)

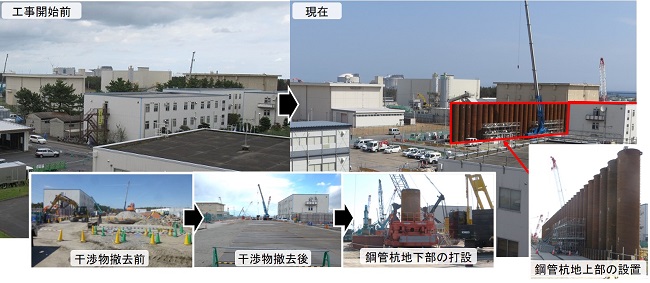

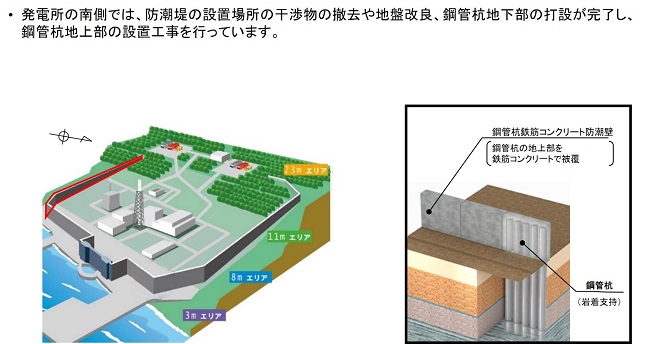

津波から電源やポンプを守る設備(防潮堤②)

津波から電源やポンプを守る設備(防潮堤③)

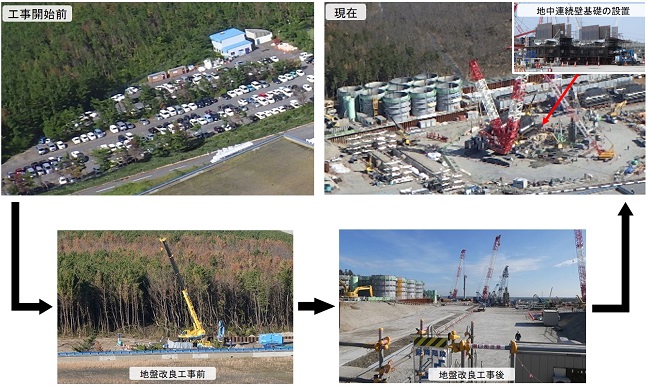

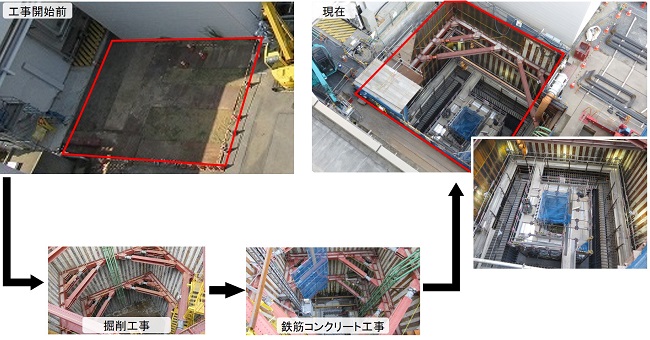

津波から電源やポンプを守る設備(緊急時対策所等)

電源を多様化する設備(高圧電源装置)

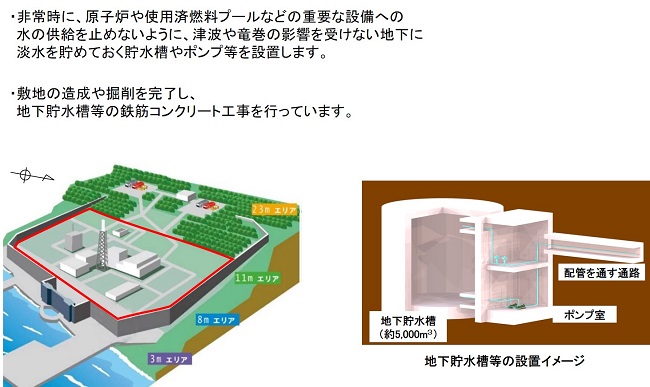

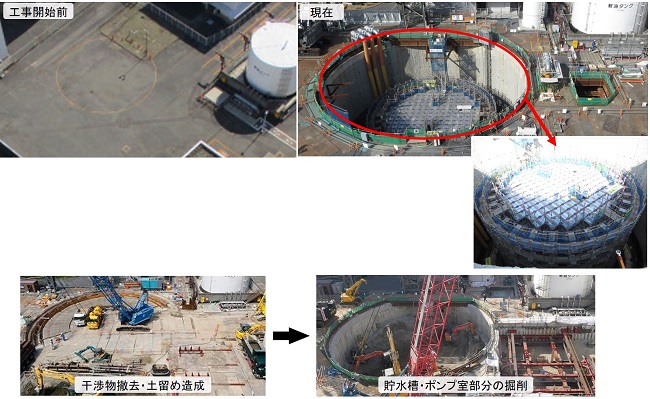

原子炉を冷やすための設備(地下貯水槽等)

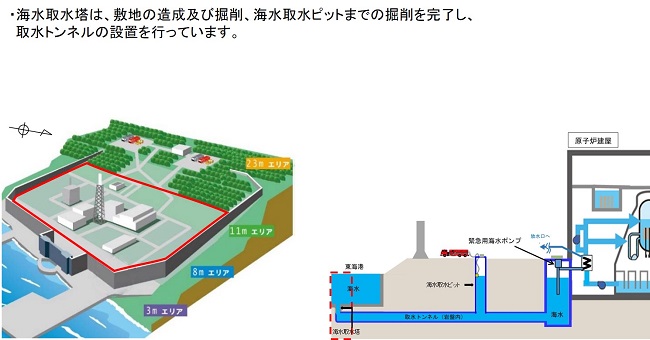

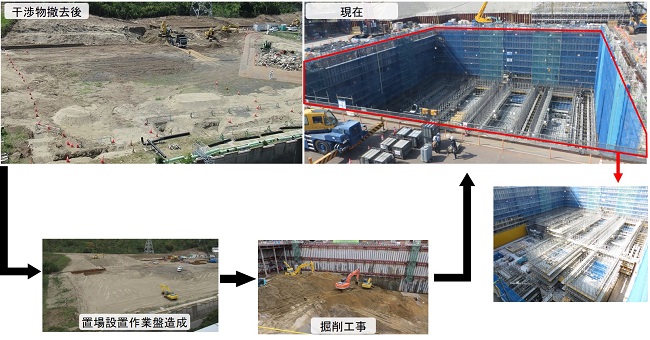

発生した熱を海へ放熱する設備(海水取水設備①)

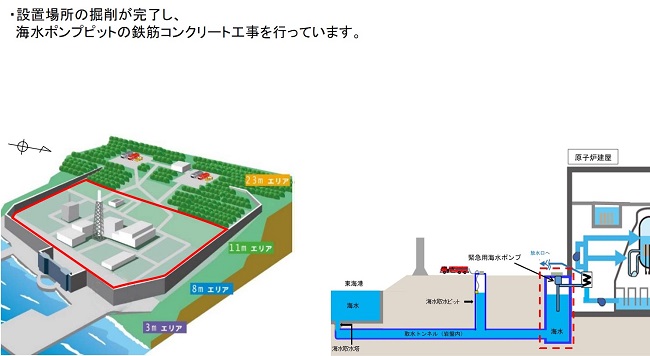

発生した熱を海へ放熱する設備(海水取水設備②)

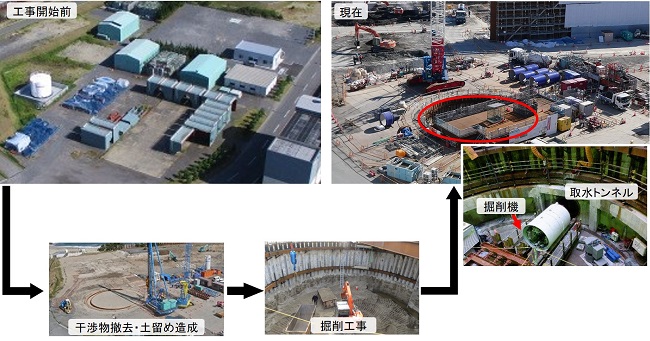

発生した熱を海へ放熱する設備(海水取水設備③)

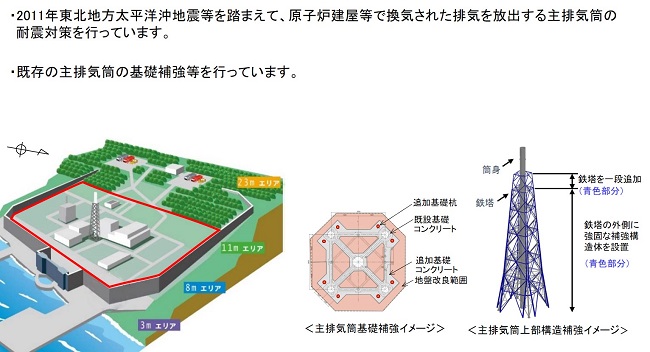

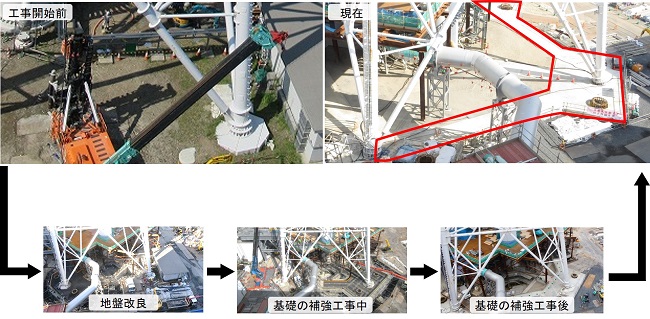

自然災害に備える設備(主排気筒)

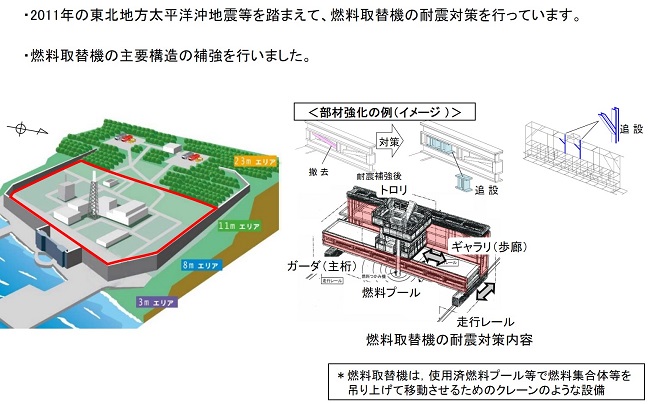

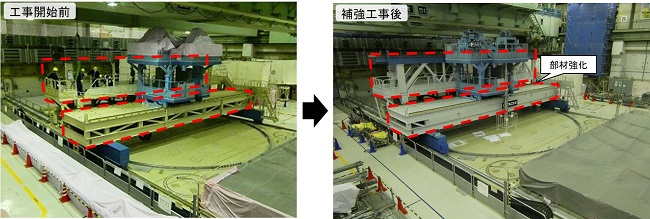

自然災害に備える設備(燃料取替機)

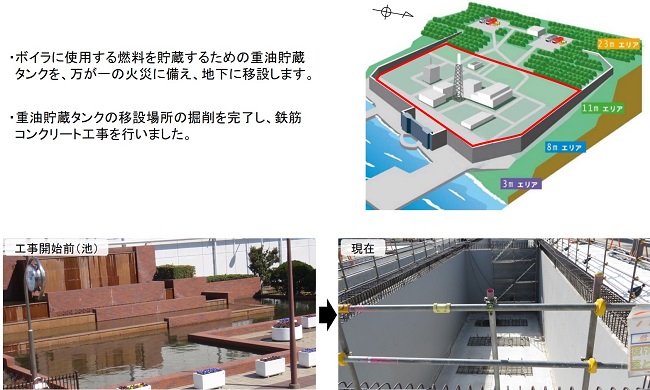

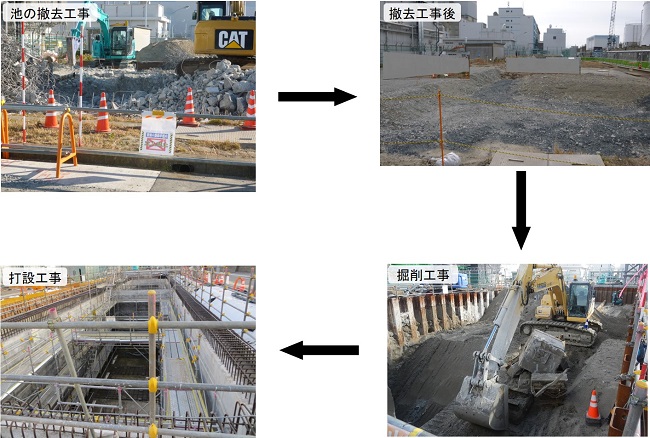

自然災害に備える設備(重油貯蔵タンク)

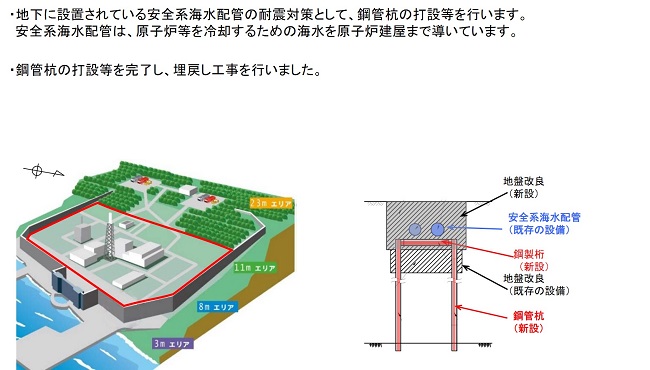

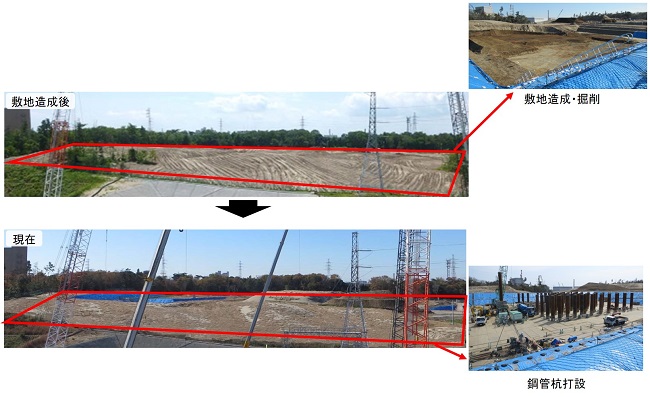

自然災害に備える設備(安全系海水配管)
