安全性向上対策工事について
2024年5月の工事実施状況
2024年5月現在、東海第二発電所で行われている工事は以下の通りです。
発生した熱を海へ放熱する設備(海水取水ピット、海水取水塔)

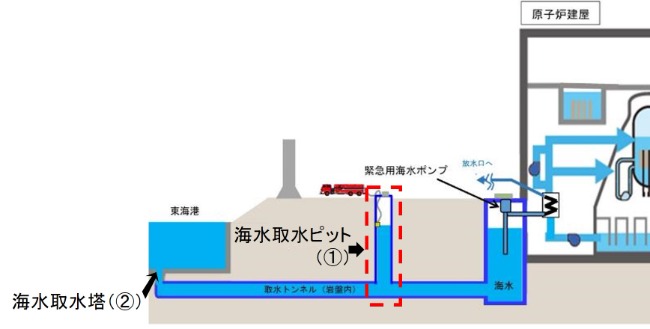

緊急時に独立した水路から防潮堤内でポンプ車等により海水を取水するため、海水取水ピット(①)及び海水取水塔(②)を設置します。
【工事状況】
・海底への取水塔設置に向け、海域の仮設埋立箇所の掘削、取水トンネルの設置が完了しております。

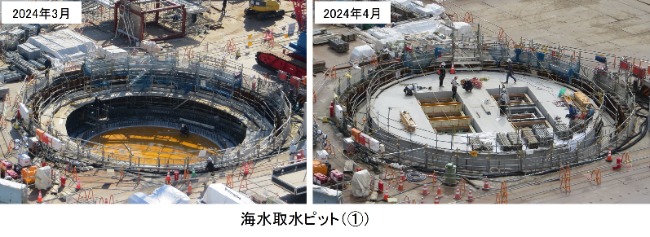

・現在、海水取水ピットの鉄筋コンクリート工事を継続しています。
